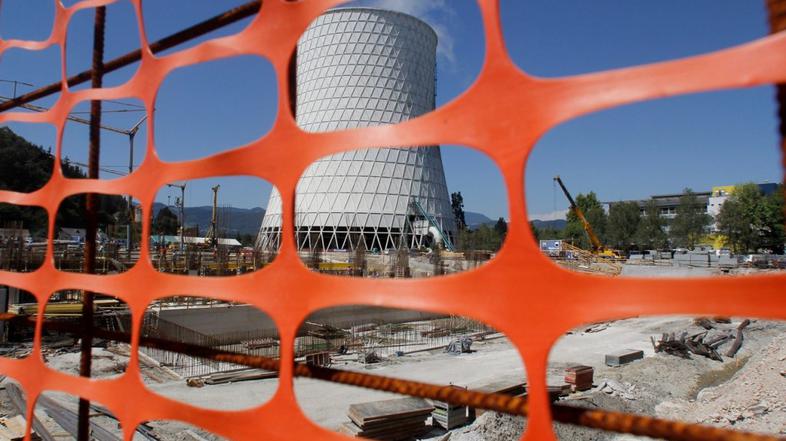

Večina delavcev od okoli 1.500, ki bodo delali na objektu Teš 6, naj bi prišla iz tujine. Alstom in njegova ključna tuja podizvajalca naj bi večino monterjev in varilcev pripeljala iz Poljske, Češke in Bosne, pravijo viri. V Termoelektrarni Šoštanj (Teš) informacije niso ne potrdili ne zanikali, ampak so nas usmerili kar na Alstom.
So pa ocenili, da si bodo slovenska podjetja pri gradnji 1,2 milijarde evrov težkega bloka Teš 6 odrezala okoli 21-odstotni delež investicije. Toda v Tešu ne razkrivajo, koliko del, ki naj bi jih v treh letih dobili domači podizvajalci in katerih vrednost je ocenjena na 246 milijonov evrov, je že oddanih.
Veljajo kot gotovina
Alenka Avberšek z Gospodarske zbornice Slovenije (GZS) priznava, da slovensko gospodarstvo do zdaj ni bilo zadovoljno z vključevanjem v projekt, zato je zbornica pred časom posredovala pri predstavnikih Alstoma in Teša, “da bi pri bloku 6 bolj odprli vrata domačim podjetjem”.
Januarja se je nato zgodil sestanek s predstavniki Alstoma, ki se ga je udeležilo 60 slovenskih podjetij. “Dobili so kontakte in grobe informacije, da bo Alstom letos oddal še za okoli 50 milijonov evrov poslov in da bo prva najava že aprila,” pravi Avberškova.
Iz Teša pa na vprašanje, koliko imajo sploh vpliva na to, kako Alstom izbira svoje podizvajalce, odgovarjajo: “Pred podpisom pogodbe o dobavi glavne tehnološke opreme je bila usklajena lista dobaviteljev, ki je vključevala potencialne slovenske dobavitelje.” Na vprašanje, katera slovenska podjetja so bila na tej listi in kdo z Alstomom že sodeluje, pa v Tešu odgovarjajo, da to ve Alstom.
Multiplikativni učinki
“Več ko se pri določeni naložbi zaposli domače delovne sile, vključi domačih podjetij, opreme in storitev, večji so multiplikativni učinki na gospodarstvo. Ker pri Tešu 6 večina opreme in delovne sile prihaja iz tujine, bo večino te milijarde evrov Alstom peljal iz Slovenije in teh učinkov na gospodarsko rast pri nas ne bo kaj dosti,” ocenjuje Žan Jan Oplotnik.
Meni, da bi se to dalo reševati s protidobavami, ki pa v tem primeru niso bile dogovorjene. Da je to “zamujena priložnost”, pritrdi tudi Avberškova. Razlog, da protidobave niso bile dogovorjene, pa vidi v tem, da so očitno nekateri “mislili, da ta projekt sploh ne bo izveden”.
Ne premogu in JE
Sredi januarja so zato vsem poslanskim skupinam poslale poziv, naj se projekt Teš 6 začasno ustavi in se dokončna odločitev o morebitnem nadaljevanju sprejme šele, ko bodo jasne in z vseh vidikov ovrednotene vse razpoložljive alternative.
Doslej sta bili namreč raziskani le dve (prenova blokov 4 in 5 ter plinska elektrarna), preostale pa ne, v odprtem pismu poslancem piše 16 nevladnikov.
Poroštvo verjetno ja
Poroštvo. Štirinajstega februarja v Slovenijo prihajajo predstavniki Alstoma. Nekdanji gospodarski minister Andrej Vizjak (SDS) meni, “da bi bilo modro, če jih sprejme tudi kakšen predstavnik vlade”.
Kot dodaja, podpira, da vlada 15. februarja da jasno sporočilo, da bo država dala poroštvo za Teš 6. Bo pa postavila tudi pogoj, naj se najdejo odgovorni za takšno podražitev projekta, zatrjuje Vizjak.
Kdo pa lahko v sloveniji nadomesti Alstom? Imamo sploh takšno tehnološko dovršeno podjetje za izgradnjo termoenergetskih objektov?Vsa gradbena dela izvaja Primorje, RGP in drugi Slovenski izvajalci. Ko pa pride na vrsto tehnološki del, pač tam nimamo dosti rovariti.Novinarji… ...prikaži več pišete kar tako malo na pamet, samo, da prodajate svoje članke.In naberite mi ekipo gradbenikov Slovencev, ki bodo delali na -10 stopinj celzija na višini 100m, 24 ur na dan. Hladilnik je pa še vsak dan višji.
Peticijo PROTI gradnji TEŠ 6 lahko podpišete tu: http://www.tretjiclen.si/slo/tes6/
